今天天气比较好,就骑车出去转了一圈,范围大概是五道口到回龙观东大街区间的部分站点。(250215)

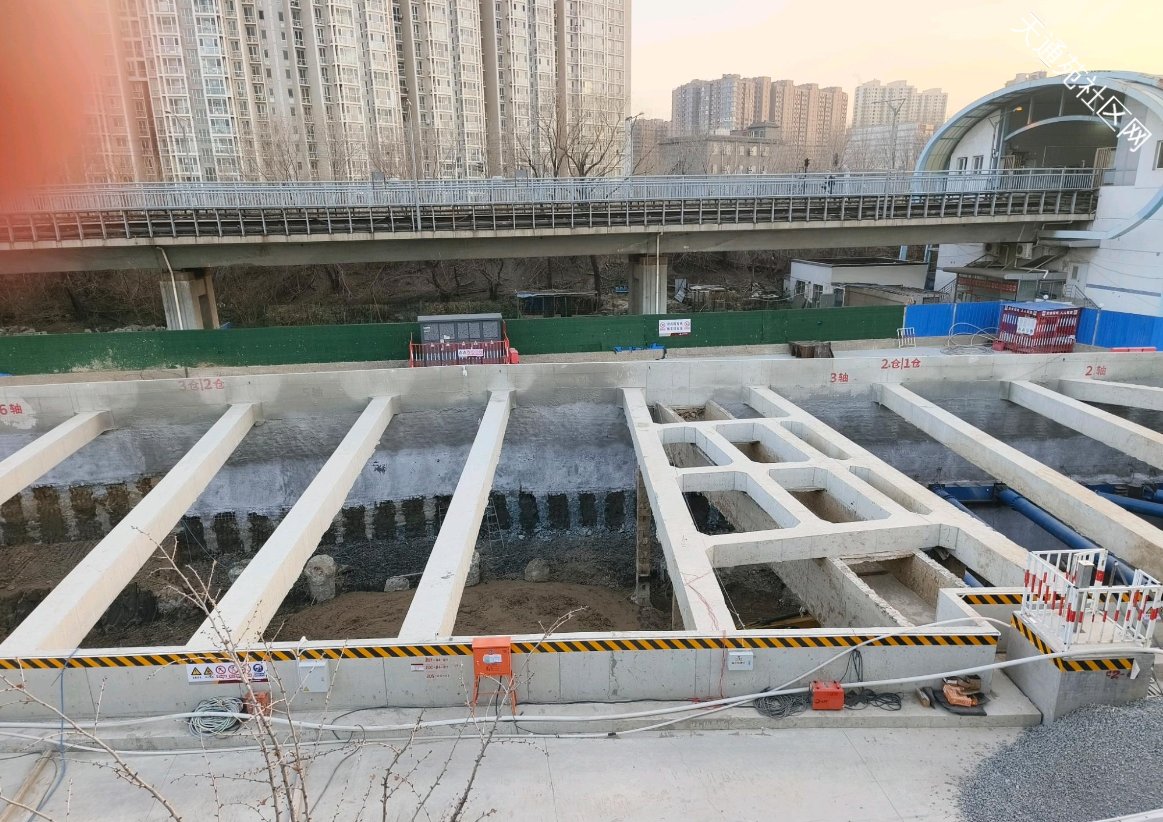

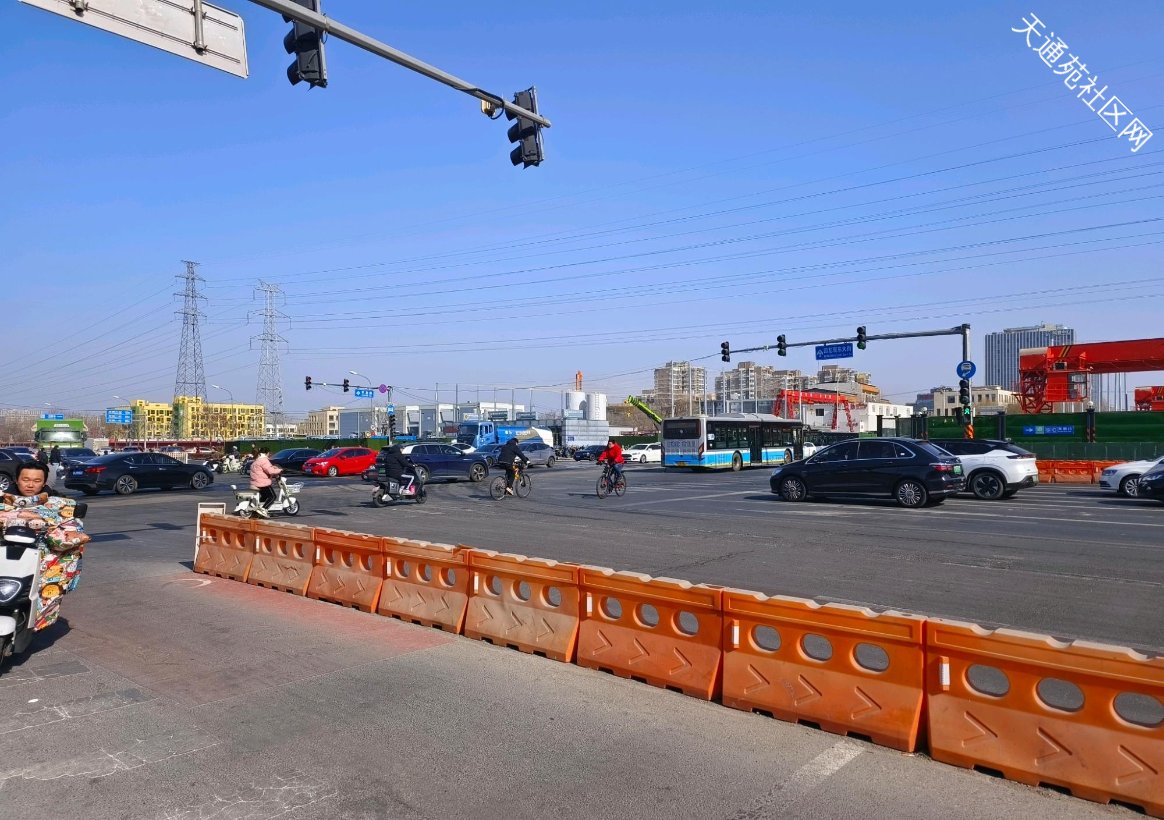

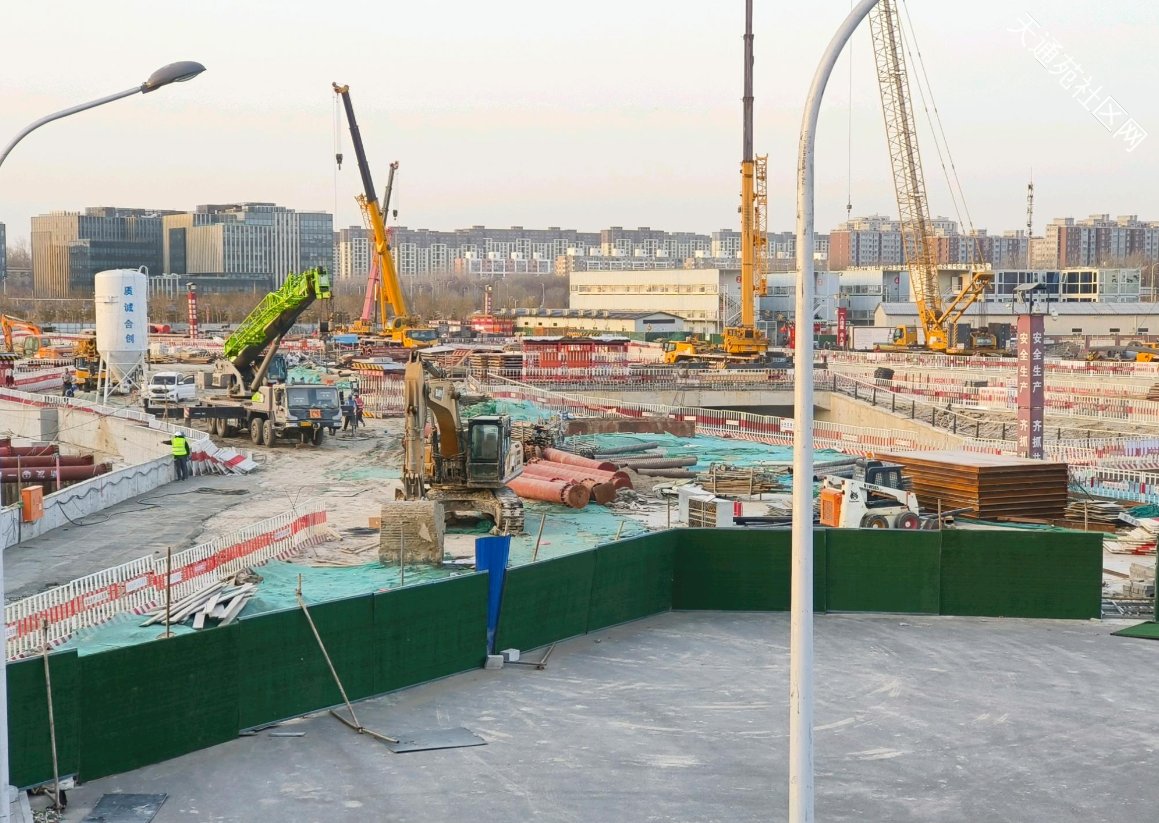

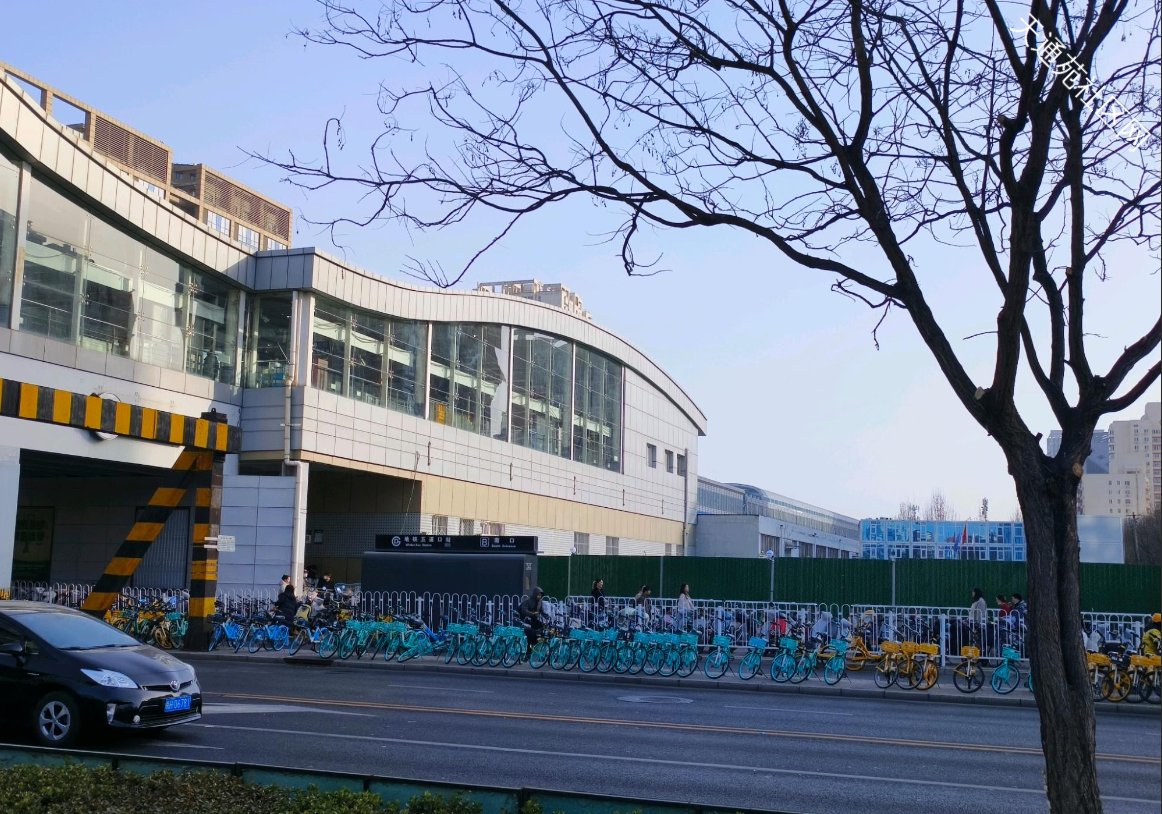

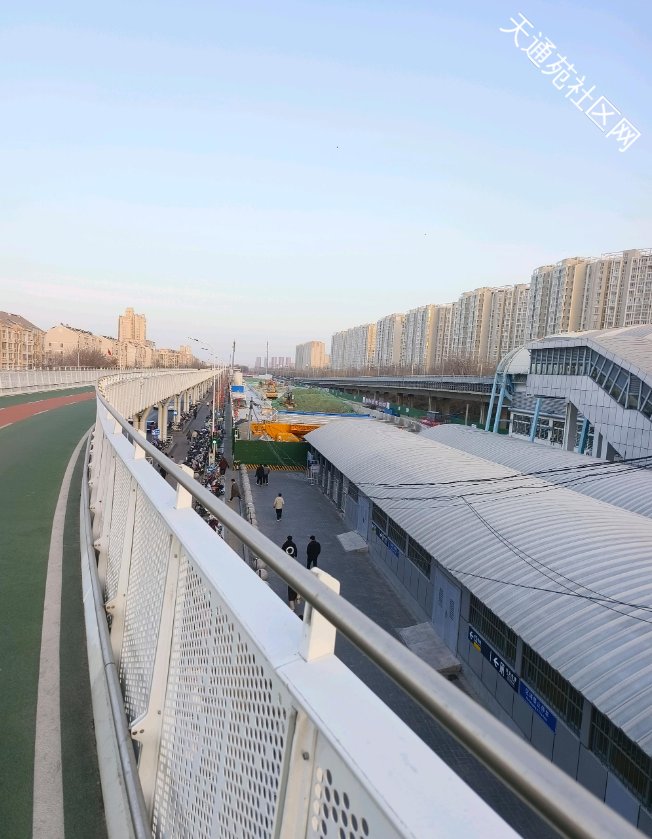

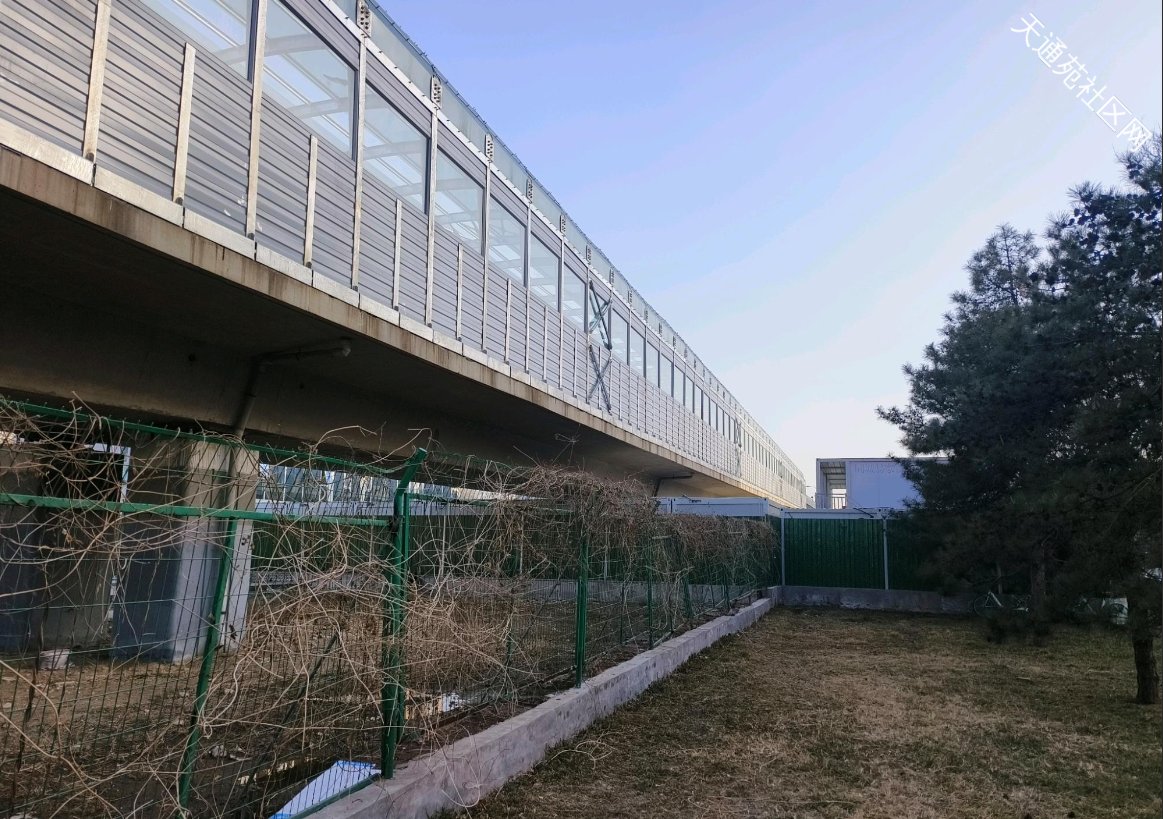

P1-P3回龙观东大街。地面上能看到B和D口新加的出入口已经开始明挖作业(照片里看不到),和谐家园门前的A2口还没有开工。这样预计到年底的时候这个站可以有5-6个口开放,如果地下的换乘通道没问题,年底开通还是有很大希望的。

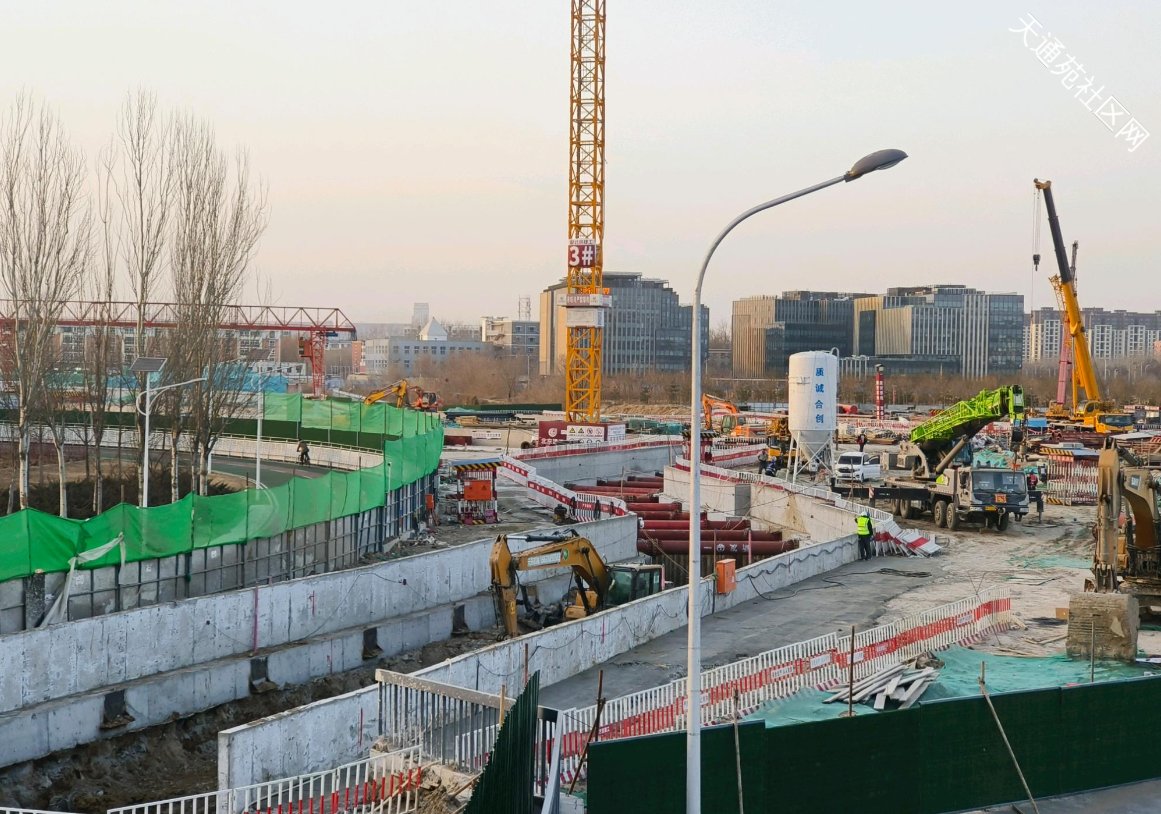

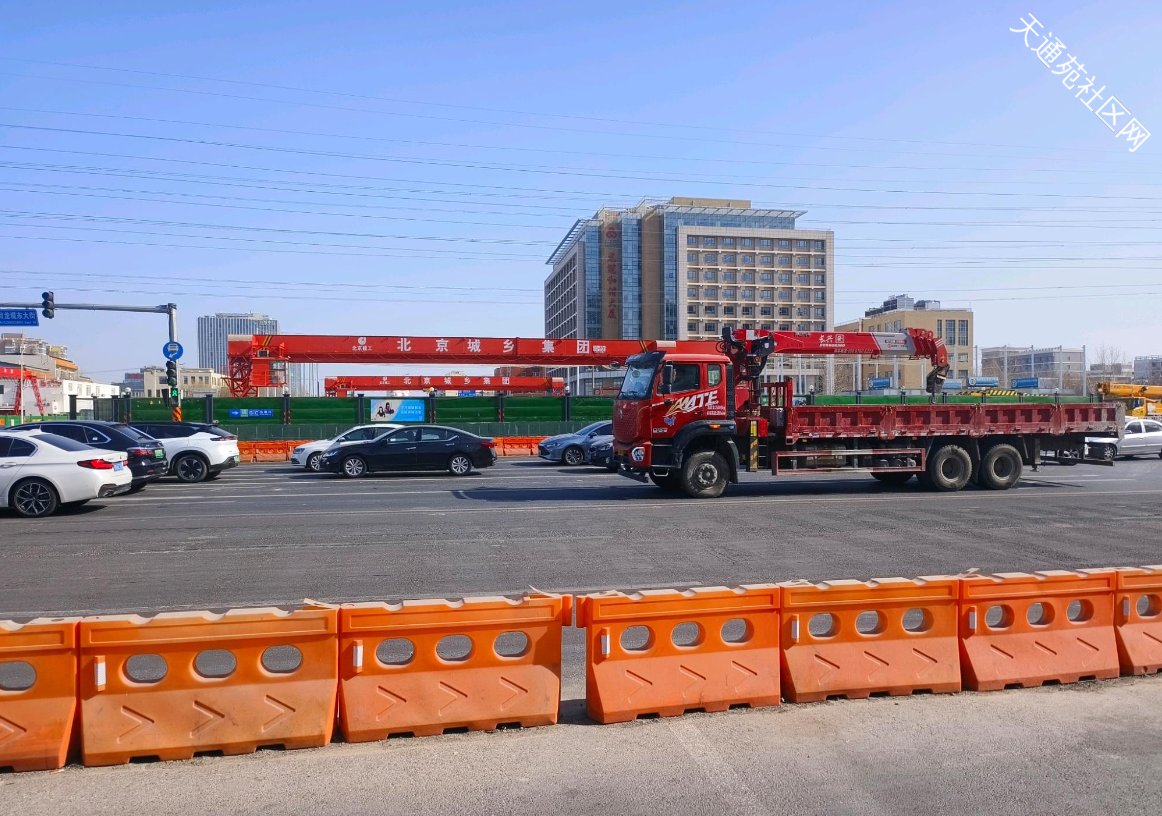

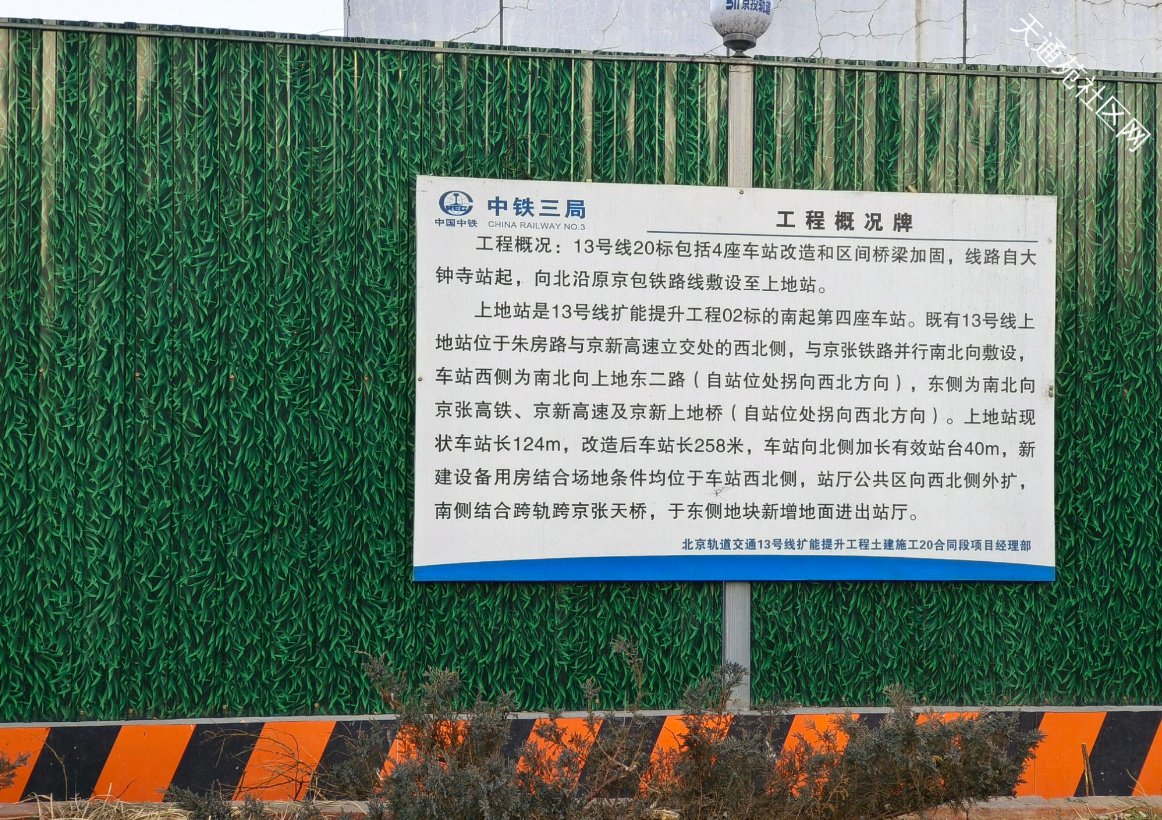

P4-5上地站,有明确的施工概况牌,已经开工进行扩站加出入口作业,预计完工27年底

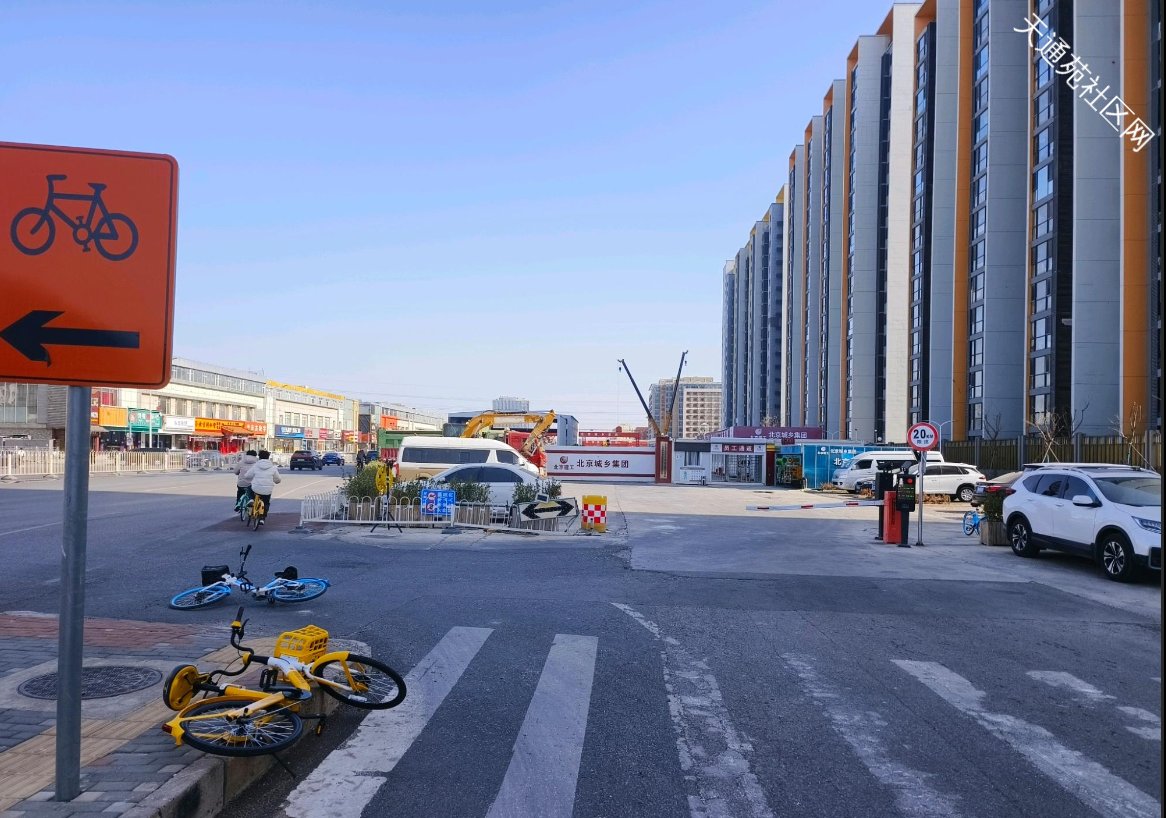

P6五道口,P7清华东路西口
之前看过一个很早的19年版规划方案写五道口站台扩建是往北侧,但实际看往南侧扩的概率大一点。但是没有任何实质动工迹象,南侧轨道下方有一排活动板房和施工围挡。
清华东路西口施工区域位于清华东路北侧,与既有15号线呈L型,目前已经有明显施工迹象(能听到电锯之类的施工噪音),但是未存在高于施工围挡的建筑物(比如站台站厅等),可能还是在打地基阶段。
27.12的话清华东路西口可能没问题,五道口站不好说,不过时间还有两年多,一切也都没什么定数。。
P8-P10新龙泽

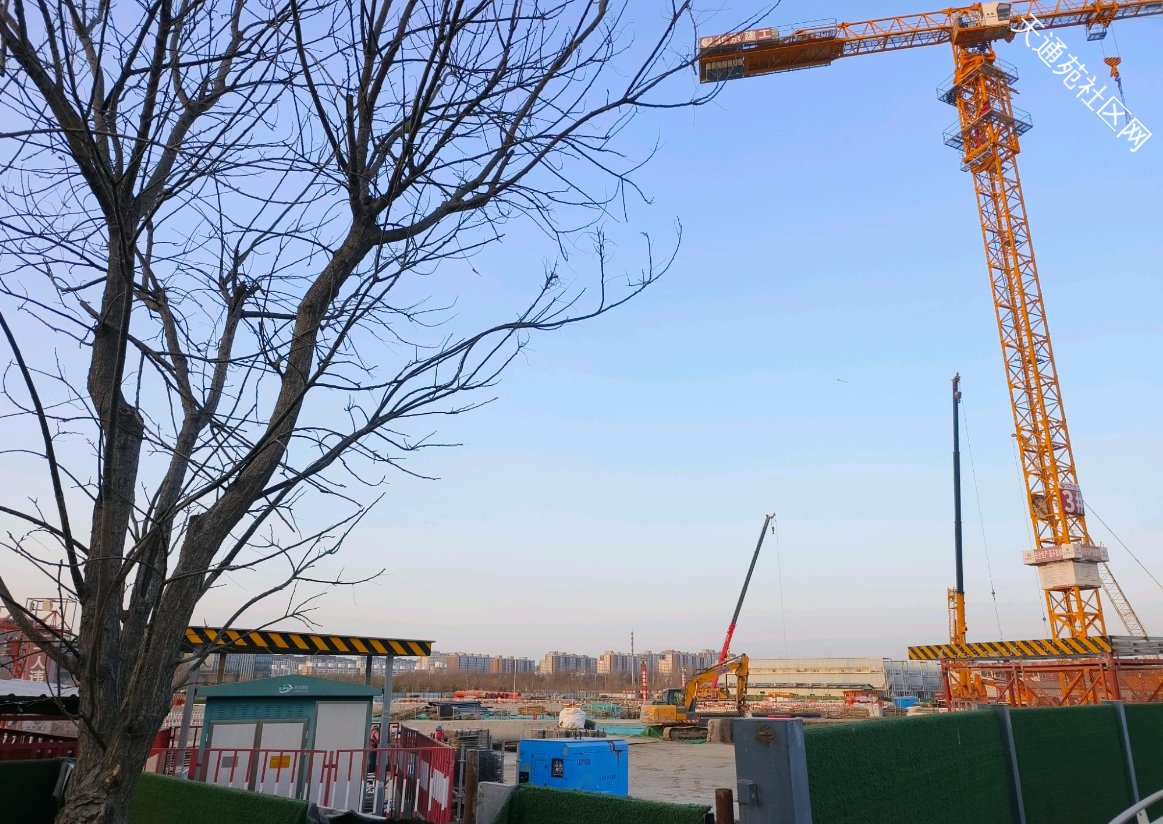

按说今年年底就该完工,但是还是一大片乱七八糟的状态,感觉进度堪忧。不过我看工地上也看不懂,或许有奇迹呢?
考虑到新线运行之前至少要空载调试三个月,那么25.09之前天-马线就需要开始空跑试运行,个人猜测25.09新龙泽完工的概率几乎为0,比较乐观的估计是可能可以甩站通过。
P11-12还建龙泽
站点位于老龙泽东部约300米,北部约50米,可能是明挖半地下站,目前已经开挖了一段。
综合看,基于25.02时刻的现场观察,个人不负责任推测13号线拆分时间表:
2025.12开通天通苑东-后厂村,新龙泽甩站运行,回龙观东大街等其他换乘站具备换乘条件
2027.12开通新龙泽站,开通B线全部站点,A线如果车公庄及西直门能够完工,则开通8B完全体A线,否则开通西直门-天通苑东的6B线。
25.12-27.12之间仍然只有天-后线,中间没有其他过渡状态。
以上仅为个人推测,抛砖引玉,如有不同观点欢迎讨论。过两个月我再按照这个路线骑行观察一下,可能会改变现在的预测结果。
